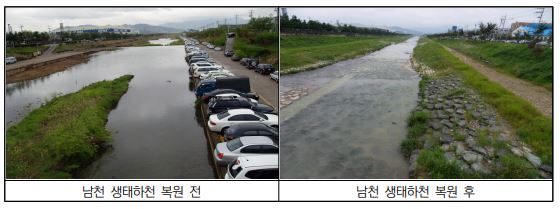

남천 생태하천복원
남천 생태하천복원 사업개요
| 위 치 | 성산구 국도25호선 천선교 ~ 창원천 합류지점 |
|---|---|
| 사업기간 | 2007. 12. ~ 2014. 6. |
| 사업규모 | 생태하천복원 L=9.77㎞, B=40~100m |
| 사업내용 | 고수 및 저수호안 정비, 자연형 낙차공 설치, 콘크리트 구조물 철거, 수생식물 식재 등 |
| 사업비 | 33,173백만원 (국비 20,845 / 도비 3,796 / 시비 8,532) |
추진상황
좌우로 스크롤하시면 전체 내용을 확인하실 수 있습니다.
| 시기 | 추진 내용 및 공사 구간 |
|---|---|
| ’06. 11. 02. | 생태하천복원 시범사업 협약체결 (환경부, 시, 시민단체) |
| ’06. 12. ~ ’07. 10. | 남천 생태하천 복원사업 실시설계 |
| ’07. 12. ~ ’09. 02. | 1차분 공사: 야촌교 ~ 성산교 (L=1.6㎞) |
| ’09. 02. ~ ’11. 05. | 2차분 공사: 성산교 ~ 토월교 (L=0.5㎞) |
| ’11. 04. ~ ’12. 04. | 3차분 공사: 남산3교 ~ 청우교, 토월교 ~ 연덕교 (L=2.2㎞) |
| ’12. 05. ~ ’13. 06. | 4차분 공사: 안민3교 ~ 야촌교 (L=2.1㎞) |
| ’13. 04. ~ ’14. 06. | 5차분 공사: 천선교 ~ 안민교 (L=1.12㎞) 및 전체공사 완료 |
